设为首页加入收藏客户服务

当前位置:首页 > 资讯中心 > 图片动态

人民大道热力管网工程建设进展顺利

发布:ayyhrl浏览:7396次

人民大道热力管网工程建设进展顺利

详细说明

人民大道(中华路至光明路段)热力管网工程为市重点工程建设项目,全长2×2220米,管径为DN600,概算投资约1037万元,可解决沿线上城公馆等3个小区140万平方米的供热面积。该项目工程5月10日开工,分两个标段组织实施,计划8月5日前阶段性完工。

7月15日以来,我市开始连降暴雨,给汛期施工工作带来严峻考验。为应对可能的极端天气做好各项准备工作,益和热力公司及时制定了《汛期基坑防护专项施工方案》,并专门召开雨季施工动员会,公司董事长、总经理杨永峰对雨季施工工作做了重要指示,并多次亲临现场视察指导施工。公司党委书记、副总经理李丽军始终坚持一线指挥、一线巡视,并强调安全第一为宗旨,死盯死守,确保工程施工不出现任何事故。

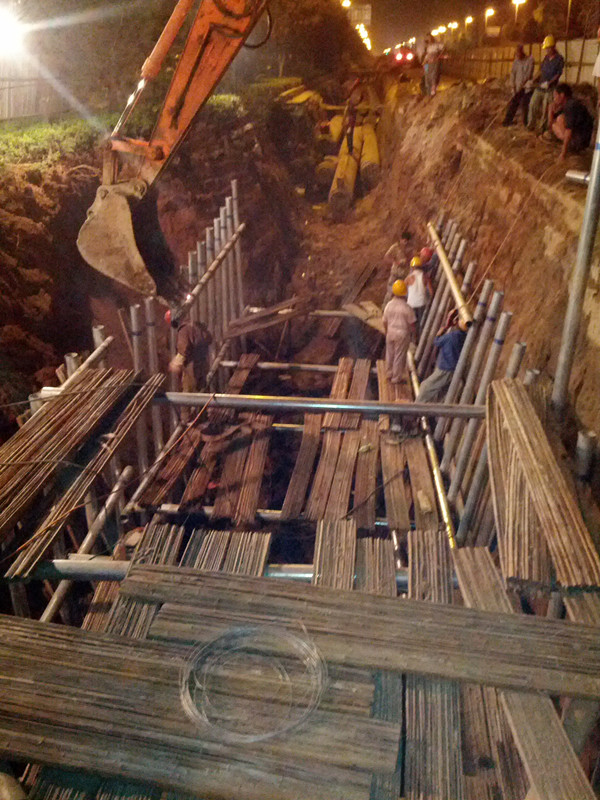

其间,光明路人民大道顶管基坑深约9米,长约30米,属于深基坑,塌方系数高,由于连降雨导致该坑土层水平位移量超过预计,于7月18日出现塌方。基坑塌陷导致大量土层落入坑底,坑内淤积了大量淤泥、积水,最高水位可达1.5米。塌方后,益和热力公司迅速启动了应急机制,李丽军书记对坑内雨季支护作了详细的现场指导,并坚持在工地亲自指挥。工程部全体干部职工24小时轮班值守,并配合大型机械及人工开挖的方式迅速清理淤泥积水,在塌方当晚即对基坑做了整齐的土钉墙支护,一线干部职工和现场工人一起迅速清理淤泥,坑底清理完毕后又设置了排水沟及排水井,并对护桩的位移进行实时监控,最终确保了塌方事故处理及时,未造成任何人员伤亡和设备故障。

由于工程施工现场指挥得当,工作安排细致,该塌方坑问题已及时得到全面控制,并如期实施施工建设。目前该工程正有条不紊的进行中,一线干部职工也日夜奋战在工程一线,确保工程如期完工。

网站首页 关于我们 企业文化 企业动态 资费政策 政策法规 服务指南 党群工作

豫公网安备 41050202000058号

豫ICP备2022009626号-2
a
Baidu
sogou
